Beitrag: Change Management Krankenhaus: Leitfaden für 2026

Change Management Krankenhaus ist heute kein Nebenprojekt, sondern ein Überlebensfaktor. Wer Reformen sauber steuert, schützt Qualität, Personal und Wirtschaftlichkeit zugleich.

Eine Ärztin und eine Krankenschwester gehen durch einen Krankenhausflur und unterhalten sich während ihrer täglichen Arbeit.

Inhaltsverzeichnis

Warum Veränderung im Klinikalltag jetzt zählt

Kliniken müssen 2026 gleichzeitig reformieren, digitalisieren und Personal sichern. Genau deshalb braucht Change Management im Krankenhaus klare Regeln, sonst entstehen Reibung, Überlastung und Frust.

Die größte Hürde ist selten die Idee selbst, sondern der Alltag im Schichtbetrieb. Wenn Ärztinnen, Pflegekräfte und Verwaltung nicht früh eingebunden werden, bleibt aus einem guten Plan schnell zusätzlicher Stress, und das kostet Vertrauen.

Der wichtigste Hebel ist nicht Tempo, sondern Orientierung.

Praxisnah heißt das:

  • Sinn erklären, damit aus Vorgaben ein nachvollziehbares Ziel wird.
  • Betroffene beteiligen, damit Wissen aus Stationen und Funktionsbereichen einfließt.
  • Konsequent priorisieren, damit IT, Prozesse und Fortbildung nicht gleichzeitig kollidieren.
  • Erfolge sichtbar machen, damit Teams merken, dass sich Aufwand lohnt.

Gerade bei knappen Ressourcen lohnt der Blick auf Personallösungen und Kapazitätsplanung, etwa im Kontext von Lösungen gegen Fachkräftemangel in der Medizin. Dort zeigt sich, wie eng Veränderung und Personalstabilität verbunden sind.

Wichtig ist auch die Sprache. Statt abstrakter Programme braucht es konkrete Aussagen wie: Was ändert sich für die Frühschicht, für die Visite, für Dokumentation und Übergaben?

So wird Veränderung nicht als Zusatzlast erlebt, sondern als gemeinsamer Weg. Und genau diese Haltung entscheidet später darüber, ob Maßnahmen im Haus wirklich tragen.

Bevor im Change Management im Krankenhaus irgendetwas umgestellt wird, braucht es ein ehrliches Bild der Lage. Genau hier trennt sich gutes Vorhaben von Aktionismus: Nicht jede Beschwerde ist ein Kernproblem, und nicht jede Kennzahl zeigt die eigentliche Ursache.

Für eine saubere Standortbestimmung gehört mehr zusammen als eine SWOT-Analyse. Sinnvoll sind Beschwerden, CIRS-Meldungen, Mitarbeiterbefragungen, Belegungszahlen und OP-Ergebnisse, ergänzt durch Gespräche mit Pflege, Ärzteschaft, Verwaltung und Betriebsrat.

Gute Veränderung beginnt dort, wo Zahlen, Alltag und Wahrnehmung zusammengeführt werden.

Wichtig ist die Trennung von Symptomen und Ursachen. Hohe Fluktuation kann etwa an Schichtmodellen, Führungsverhalten oder fehlender Digitalisierung liegen, nicht nur an der Arbeitslast.

Daten lesen und richtig gewichten

Kennzahlen zeigen Muster, aber nicht automatisch den Grund. Wenn eine Station viele Überstunden meldet, kann das an Personalengpässen liegen, aber auch an unklaren Übergaben oder unnötigen Schleifen in der Dokumentation.

Ein kurzer Vergleich hilft bei der Einordnung:

Analysequelle Was sie zeigt Was sie oft verdeckt
CIRS und Beschwerden Risiken und Reibungspunkte Ursachen im Prozess
Mitarbeiterbefragung Stimmung und Bindung lokale Teamdynamik
OP- und Belegungszahlen Auslastung und Engpässe Schnittstellenprobleme

Für die Praxis lohnt sich ein Blick auf den Zusammenhang von Effizienz und Prozessklarheit, wie auch unser Beitrag zu Lean Management im Krankenhaus zeigt. Dort wird gut sichtbar, wie stark Abläufe den Alltag prägen.

Blinde Flecken im Workshop sichtbar machen

Workshops mit allen relevanten Gruppen bringen oft die entscheidenden Hinweise. Die Pflege spricht über Übergaben, Ärztinnen und Ärzte über Abstimmungen, die Verwaltung über Datenqualität, der Betriebsrat über Belastung.

Ein gutes Format enthält:

  • eine offene Sammlung von Reibungspunkten
  • die Frage nach dem häufigsten Störfall
  • eine gemeinsame Priorisierung nach Wirkung und Dringlichkeit
  • ein kurzes Protokoll mit Verantwortlichen

Aus diesen Ergebnissen entsteht eine Change-Story mit klarem Nutzenversprechen. Erst wenn Bedarf, Dringlichkeit und Betroffenheit benannt sind, lassen sich Prioritäten, Zeitachsen und Ressourcen realistisch planen.

Ohne klare Zuständigkeiten verläuft Change Management im Krankenhaus oft ins Leere. Wer Veränderungen trägt, steuert und im Blick behält, entscheidet letztlich mehr über den Erfolg als das Konzept selbst.

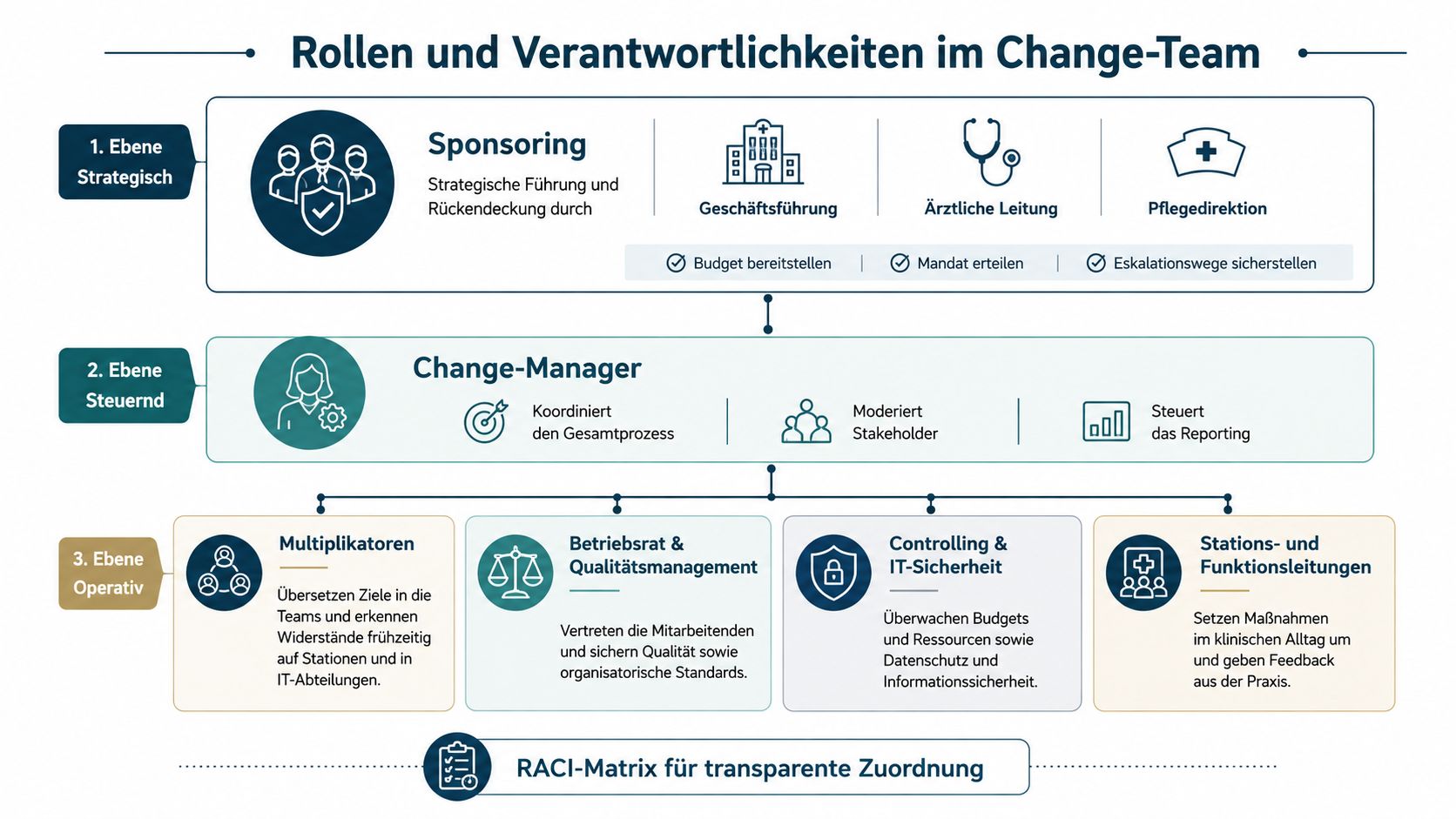

Übersicht der Rollen und Verantwortlichkeiten im Change-Management eines Krankenhauses, unterteilt in strategische, steuernde und operative Ebenen.

Die Grafik zeigt, wie Sponsoring, Change-Manager und operative Rollen ineinandergreifen, damit Budget, Mandat und Eskalationswege sauber laufen.

Sponsoring gibt Richtung und Rückhalt

Auf der strategischen Ebene braucht es ein sichtbares Sponsoring aus Geschäftsführung, ärztlicher Leitung und Pflegedirektion. Dieses Trio gibt das Mandat frei, schützt Ressourcen und klärt früh, wer im Ernstfall entscheidet.

Gerade im Klinikalltag ist das wichtig, weil Widerstände selten offen, sondern oft im Alltag spürbar werden. Wenn Führung nur formal beteiligt ist, fehlt dem Projekt sofort Gewicht.

Der Change-Manager hält den Prozess zusammen

Operativ braucht das Haus eine Person, die den Gesamtprozess koordiniert, Stakeholder moderiert und das Reporting führt. Der Change-Manager ist dabei kein Einzelkämpfer, sondern eher die Schaltzentrale zwischen Station, Verwaltung und Technik.

Gute Veränderung braucht nicht mehr Meetings, sondern klare Entscheidungswege.

Multiplikatoren machen Ziele alltagstauglich

Multiplikatoren aus Stationen, Funktionsbereichen und IT übersetzen Ziele in die Sprache ihrer Teams. Sie merken auch früher, wo sich Widerstand aufbaut, etwa bei neuen Dokumentationsschritten oder geänderten Übergaben.

Ergänzend sollten Betriebsrat, Qualitätsmanagement, Controlling und IT-Sicherheit von Beginn an eingebunden sein. Das senkt Reibung, weil Datenschutz, Wirtschaftlichkeit und Mitarbeiterinteressen nicht erst am Ende geprüft werden.

Eine RACI-Matrix schafft Transparenz, verhindert Doppelarbeit und hilft bei Eskalationen. Passend dazu zeigt unser Beitrag zur strategischen Personalplanung im Gesundheitswesen, wie wichtig saubere Rollen auch für Kapazitäten und Besetzungen sind.

Ein durchdachter Kommunikationsplan im Change Management Krankenhaus funktioniert wie ein Leitsystem im Nachtdienst. Er liefert Orientierung, bevor Unsicherheit überhaupt entstehen kann. Mitarbeitende, die die Gründe einer Veränderung durchschauen, bauen deutlich schneller Widerstand ab als jede formale Mitteilung es je könnte.

Ein medizinisches Team bespricht gemeinsam wichtige Informationen auf einem Tablet-Computer in einer modernen Klinik.

Kommunikation in vier Phasen aufbauen

Zuerst braucht es eine ehrliche Ankündigung. Die Klinikleitung spricht offen aus, warum sich etwas ändert, welcher Nutzen dahintersteht und welche Punkte noch offen bleiben. Gerade das Letztere ist wichtig, denn Lücken füllen sich sonst mit Gerüchten.

Danach folgen regelmäßige Updates über Intranet, Stationsbriefe und kurze Team-Besprechungen. Was hier wirklich hilft, ist ein fester Rhythmus: ein wöchentlicher Statusbericht, ergänzt um ein Extra-Update innerhalb von 48 Stunden, sobald kritische Themen auftauchen.

In der dritten Phase treten die Multiplikatoren an jeder Station auf den Plan. Ihre Stärke liegt darin, die strategischen Botschaften in den Klinikalltag zu übersetzen, Rückfragen vor Ort zu beantworten und frühzeitig Reibungspunkte ans Change-Team zurückzumelden.

Zu guter Letzt braucht es ein Eskalationsmanagement mit klaren Regeln. Kritische Rückmeldungen aus Pflege, ärztlichem Dienst oder Verwaltung dürfen nicht im Postfach verstauben. Sie brauchen einen festgelegten Ansprechpartner und eine verbindliche Rückmeldefrist.

Kernregel: Kommunikation ist im Krankenhaus kein Beiwerk, sondern ein integraler Bestandteil der Umsetzung.

Ein ergänzender Gedanke dazu findet sich auch im Artikel über Kommunikation im Team im Krankenhaus. Ohne saubere Abstimmung verliert selbst ein gutes Projekt an Schwung.

Schulung für Schichtdienst und Praxis planen

Nicht alles auf einmal – das gilt beim Lernen besonders. Pflichtschulungen von 45 Minuten reichen für die breite Belegschaft. Vertiefungsmodule gehen Kernanwender an, und kurze Micro-Learning-Videos füllen die Lücken dazwischen.

So lässt sich der Aufwand realistisch verteilen:

  • Alle Mitarbeitenden erhalten eine kurze Pflichtschulung mit Zielbild, Ablauf und den häufigsten Fragen.
  • Kernanwender durchlaufen vertiefte Module mit echten Fällen aus Station, Ambulanzen und Verwaltung.
  • On-Demand-Inhalte greifen, wenn Schichtdienst, Urlaub oder Einspringen Präsenztermine unmöglich machen.
  • Stations-Hospitationen sorgen dafür, dass neue Abläufe direkt am Arbeitsplatz geübt werden.

Zeitachsen für 30, 60 und 90 Tage

In den ersten 30 Tagen dreht sich alles um Ankündigung, Basisschulung und die ersten Multiplikatoren-Treffen. Bis Tag 60 sollten Feedbackschleifen laufen, Hospitationen stattfinden und die ersten Micro-Learnings verfügbar sein.

Bis Tag 90 braucht das Haus eine sichtbare Stabilisierung, eine Auswertung der Rückmeldungen und einen Nachsteuerungsplan. Wer hier konsequent misst, erkennt frühzeitig, ob die Akzeptanz wächst oder ob Widerstand tiefer sitzt als gedacht.

Kanal Verantwortung
Intranet Change-Manager
Stationsbrief Stationsleitung
Schulung Fachbereichsleitung
Eskalation Sponsoring

Für die interne Abstimmung lohnt sich zudem ein Blick auf den Beitrag zur Kommunikation im Team im Krankenhaus.

Letztlich kommt es darauf an, dass jede Station genau weiß, wer informiert, wer schult und wer entscheidet. Nur so wird Veränderung im Krankenhaus nachvollziehbar, umsetzbar und für die Teams spürbar entlastend.

Ohne klare Kennzahlen bleibt Change Management im Krankenhaus schnell ein Bauchgefühl. Wer den Fortschritt sichtbar machen will, braucht wenige, gut erklärte KPIs, die zum Ziel des Projekts passen.

Akzeptanz messbar machen

Für die Akzeptanz eignet sich die Teilnahmequote an Schulungen. Formel: Teilnahmen ÷ geplante Teilnahmen × 100.

Ein realistischer Zielwert für 2026 liegt bei mindestens 90 %. Ergänzend hilft der NPS der Mitarbeitenden, also die Weiterempfehlungsbereitschaft nach der Frage, wie wahrscheinlich eine Person das Projekt intern empfehlen würde.

Wichtig ist Transparenz, nicht Kontrolle, sonst sinkt die Ehrlichkeit in den Rückmeldungen.

Wer tiefer in die Bindung und Stimmung im Team einsteigen will, findet hilfreiche Ansätze in unserem Beitrag zum Mitarbeiterzufriedenheit messen.

Prozessqualität und Wirtschaftlichkeit steuern

Bei der Prozessqualität zählen Durchlaufzeiten und Dokumentationsfehler. Formel für die Fehlerquote: fehlerhafte Dokumentationen ÷ geprüfte Dokumentationen × 100, Zielwert unter 2 %.

Für die Wirtschaftlichkeit sind Verweildauer und Sachkosten je Fall passend. Wenn eine neue Übergabe- oder Dokumentationsroutine die Liegezeit senkt, zeigt sich der Effekt schnell im Alltag und im Controlling.

Patientenerleben und Stabilisierung beobachten

Beim Patientenerleben zählen Weiterempfehlungsrate und Beschwerdequote. Die Beschwerdequote berechnet sich als Beschwerden ÷ Fälle × 1.000, ein guter Zielkorridor ist unter 5 pro 1.000 Fälle.

Für die Stabilisierung sind Fluktuationsrate und Krankenstand entscheidend. Wenn diese Werte nach der Einführung nicht steigen, ist das ein starkes Zeichen für tragfähige Veränderung.

Monatliches Reporting an die Klinikleitung hält Entscheidungen aktuell. Ein kompaktes Stationsdashboard hilft Bereichsleitungen, Trends früh zu sehen und gezielt nachzusteuern.

KPIs für Change Management im Krankenhaus

Die folgabelle fasst die zentralen Messgrößen zusammen, die ich in Projekten als besonders aussagekräftig erlebt habe. Sie bieten eine gute Ausgangsbasis, müssen aber immer auf das jeweilige Projekt angepasst werden.

KPI-Kategorie Beispiel-Kennzahl Zielwert 2026
Akzeptanz Schulungsquote ≥ 90 %
Akzeptanz NPS der Mitarbeitenden ≥ 30
Prozessqualität Dokumentationsfehlerquote < 2 %
Prozessqualität Durchlaufzeit Prozess hausintern sinkend
Wirtschaftlichkeit Verweildauer hausintern sinkend
Wirtschaftlichkeit Sachkosten je Fall hausintern sinkend
Patientenerleben Beschwerdequote < 5 pro 1.000 Fälle
Patientenerleben Weiterempfehlungsrate hausintern steigend
Stabilisierung Fluktuationsrate nicht steigend
Stabilisierung Krankenstand nicht steigend

Die Tabelle zeigt: Nicht jede Kennzahl lässt sich mit einem festen Prozentzahl abbilden. Manche Ziele – wie sinkende Verweildauer oder stabiler Krankenstand – brauchen ehrliche Orientierungswerte aus der eigenen Hausgeschichte. Wer hier zu früh mit Branchenbenchmarks arbeitet, verliert die Realität aus den Augen.

Ein Change Management im Krankenhaus zeigt sein Gelingen nicht in Strategiepapieren, sondern auf Station. Die drei folgenden Praxisbeispiele veranschaulichen, was im echten Klinikalltag wirklich bewegt – und wo die größten Stolpersteine liegen.

Digitale Patientenakte im Schwerpunktversorger

Ein Haus mit 1.200 Mitarbeitenden schrieb die Einführung der digitalen Patientenakte innerhalb weniger Monate aus. Die anfängliche Skepsis war deutlich spürbar: Ärztinnen fürchteten sich vor zusätzlicher Dokumentation, Pflegekräfte vor weiteren Bildschirmzeiten neben den Patienten.

Das Projektteam hörte auf zu erklären und fing an zu zeigen. Es wurden ärztliche Champions gewonnen – Kolleginnen, die selbst ausprobten und erzählten. Die Schulungen waren bewusst kurz und nah am Arbeitsalltag. Entscheidend war eine Pilotstation, auf der Formularwege, Dokumentationsschritte und Eskalationswege gemeinsam durchgespielt wurden.

Die zentrale Erkenntnis: Wissen allein schafft keine Akzeptanz. Akzeptanz entsteht dort, wo Veränderung im Arbeitsalltag funktioniert und spürbar etwas leichter macht.

Stolpersteine gab es trotzdem. Doppelte Dokumentationspflichten, unklare Schnittstellenverantwortlichkeiten und Feedback aus den Stationen, das erst nach Wochen eintraf. Der Wendepunkt kam, als die Klinikleitung eigene Fehler öffentlich machte und wöchentlich darüber informierte, was verbessert wurde.

Pflegeorganisation nach KHVVG neu ausrichten

Ein Haus der Grundversorgung musste seine Pflegeorganisation an neue KHVVG-Anforderungen anpassen. Schnell wurde klar: Wer die Stationsleitungen erst kurz vor dem Go-live einbindet, spart heute und zahlt doppelt morgen.

Deshalb saßen die Pflegeleitungen von Anfang an mit am Tisch. Gemeinsam wurden Dienstmodelle überdacht, Übergabestrukturen vereinfacht und Rollen neu definiert. Parallel dazu etablierte das Projektteam feste Gesprächsrunden mit Pflegefachkräften, Betriebsrat und Controlling.

Bereich Was gut funktionierte Wo es hakte
Kommunikation Frühzeitige Einbindung der Schlüsselpersonen Zu viele parallele Einzelschleifen
Schulung Praxisnahe Fallbeispiele Zu wenig Zeitfenster in vollen Diensten
Umsetzung Klare Verantwortlichkeiten ab Tag eins Anfängliche Unsicherheit bei neuen Abläufen

Visite-Logistik in der Universitätsklinik

Eine Universitätsklinik wollte die Visite neu strukturieren, damit Befunde, Pfleginformationen und Behandlungsentscheidungen schneller zusammenlaufen. Das Prinzip war überraschend einfach: Abläufe so planen wie einen gut getakteten OP-Tag.

Bevor die neue Visite im Regelbetrieb startete, wurde ein Testlauf mit gemischten Teams durchgeführt – Ärztinnen, Pflege und Sekretariat gemeinsam. Engpässe wurden so sichtbar, bevor sie im Alltag Schaden anrichteten. Die beteiligten Teams brachten Verbesserungsideen ein, die im Büro niemand erfunden hätte.

Die tiefste Lehre aus allen drei Projekten ist überraschend einfach: Erfolge müssen sichtbar gefeiert werden. Wer Fortschritte markiert und Anerkennung verteilt, hält die Energie im Projekt am Leben.

Fünf Erfolgsfaktoren für den eigenen Rollout: ärztliche Champions gewinnen, Stationsleitungen früh einbinden, Verantwortlichkeiten klar definieren, kurze Lernformate vorziehen und regelmäßige Erfolgsmomente einplanen. Diese Punkte vor jedem Rollout gegenchecken – und gegebenenfalls an die eigene Klinik anpassen.

Wie lange ein Projekt dauert, hängt stark von Größe, Reifegrad und Ziel ab. In kleinen Häusern sind erste sichtbare Effekte oft nach 8 bis 12 Wochen da, bei Verbünden eher nach 6 bis 18 Monaten.

Wichtiger als die Uhr ist die Akzeptanz. Wenn Ärztlicher Dienst und Pflege früh eingebunden sind, sinkt der Nachsteuerungsbedarf deutlich.

Widerstände ernst nehmen

Widerstand heißt im Krankenhaus meist nicht Nein, sondern Sorge um Qualität, Tempo oder zusätzliche Wege. Suchen Sie deshalb das Gespräch in der Frühschicht, bei der Übergabe oder im ärztlichen Jour fixe.

Hilfreich sind drei Fragen:

  • Was stört im Alltag wirklich?
  • Was darf auf keinen Fall schlechter werden?
  • Was wäre ein erster, kleiner Gewinn?

Veränderung wird tragfähig, wenn sie den Dienstalltag spürbar entlastet.

Externe Berater lohnen sich vor allem bei knappen internen Kapazitäten, konfliktreichen Schnittstellen oder fehlender Change-Erfahrung. Reines Projektmanagement plant Termine, Change Management sorgt dafür, dass Menschen mitgehen, und beides muss im Krankenhaus zusammenspielen.

Vorbilder aus der Führung

Führungskräfte wirken am stärksten durch Verhalten, nicht durch Folien. Wer neue Abläufe selbst vorlebt, pünktlich Feedback gibt und Fehler offen adressiert, schafft Glaubwürdigkeit.

Bei knappen Budgets hilft ein enger Fokus auf die Bereiche mit dem größten Hebel. Starten Sie dort, wo sich Prozesszeit, Personalbindung oder Patientenerleben schnell verbessern lassen, und sichern Sie so früh erste Ergebnisse.

Nutzen messen heißt nicht nur sparen, sondern Qualität, Stabilität und Entlastung sichtbar machen.

Prüfen Sie monatlich wenige KPIs, etwa Schulungsquote, Fehlerquote und Fluktuation, und vergleichen Sie sie mit der Ausgangslage. Wenn sich nach 90 Tagen nichts bewegt, braucht das Vorhaben mehr Kommunikation, andere Rollen oder eine klarere Priorisierung.

Wenn Sie Ihr Change Management im Krankenhaus mit verlässlicher Personalunterstützung absichern wollen, sprechen Sie mit Dexter Life Science unter https://dexter-lifescience.de.
